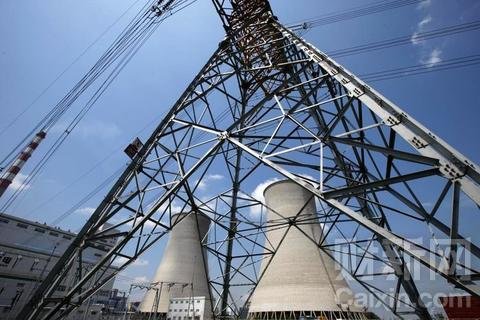

2011年8月15日,安徽淮北市,安徽臨渙煤泥矸石綜合利用電廠的冷卻塔和輸電線路。 謝正義 / 東方IC
【財新網】(記者 蒲俊)國家能源局6月13日在2012年全國電力迎峰度夏新聞發布會上表示,今年以來火電項目建設矛盾十分突出,地方和企業普遍存在“爭路條積極,推進前期工作放緩;爭核準積極,開工建設放緩”的問題。
火電項目建設放緩體現在投資下降,項目建設和前期工作進度放緩等方面。今年1-4月,國內火電項目完成投資208億元,同比下降29.3%。
而已核準項目有三分之一建設進度滯后,導致新投產容量大幅下滑。今年迎峰度夏前僅能投產約1800萬千瓦,較常年減少約20%。
目前國內已獲批開展前期工作的火電項目達1.2億千瓦,為歷年同期最高水平,但其中約55%的項目前期工作時間已經超過20個月,仍不具備核準條件。
造成這一局面的原因包括近年來火電企業虧損、融資困難、取得支持性文件周期增長、電力需求增幅下滑等。
國家能源局電力司副司長郝衛平表示,現在五大發電集團用于火電項目的投資僅占2006年的一半,甚至40%。不久前國家發改委和國家能源局曾就這一問題與五大發電集團開會研究。他表示,國家發改委和國家能源局要加強項目核準的服務工作,同時希望環保、國土等部門協助項目單位加快工作。
郝衛平認為,火電投資放緩的趨勢會影響到電力工業的健康發展,“不能等到電力供應緊張的時候再去搞建設,一定要保持比較穩定的電力建設規模。”
